Rozsáhlá obnova rozvodů plynu zkomplikuje dopravu v Jablonci nad Nisou

Autoři | Foto Město Jablonec

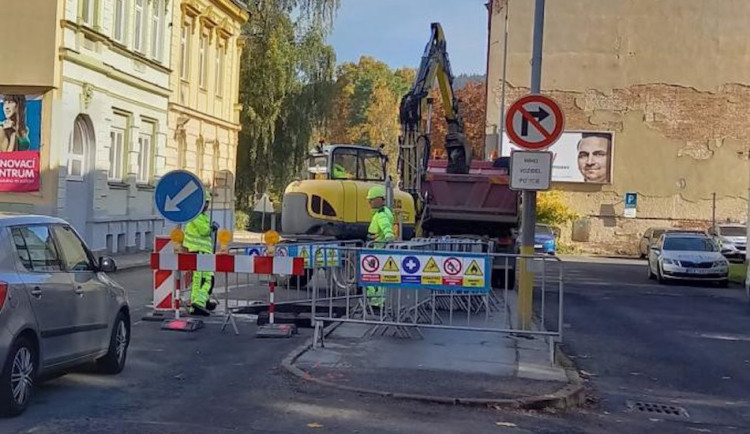

Rozsáhlá obnova rozvodů plynu zkomplikuje dopravu v Jablonci nad Nisou, po objízdných trasách budou muset i autobusy městské hromadné dopravy. Sítě jsou na hranici životnosti, přibývá havárií. Dělníci už pracují na obnově sítí v Pasecké, Mlýnské a Lidické ulici, v pondělí začala rekonstrukce rozvodů i v Podhorské, která je součástí hlavního tahu I/14. Od pondělí 23. března začnou práce také v Liberecké a Rýnovické ulici, řekla mluvčí magistrátu Jana Fričová.

Práce jsou podle mluvčího společnosti GasNet Tomáše Pernise součástí plánované obnovy místní plynárenské sítě v Jablonci nad Nisou. Plynaři opraví starší ocelové úseky, které se stavem přiblížily ke konci životnosti. „Naším dlouhodobým cílem je posilovat spolehlivost a bezpečnost dodávek plynu ve městě. Pokládka nového potrubí by neměla mít zásadní vliv na distribuci plynu odběratelům. Odstávky se omezí pouze na nezbytnou dobu, kdy budeme přepojovat plyn do nové trasy," doplnil Pernis.

V rušné Podhorské ulici začala rekonstrukce plynových rozvodů v podělí, uzavřený je úsek od křižovatky s Mlýnskou ulicí po křižovatku s ulicí SNP. Auta musí úsek objíždět ulicí 5. května. „Rekonstruovat budeme obě sítě uložené v této ulici. Výměnou tak projde nízkotlaký i středotlaký plynovod včetně všech plynovodních přípojek. Skončit bychom tady měli do konce června," řekl Pernis. Pracuje se i v navazujících ulicích Mlýnské a Pasecké, kde je stavba koordinovaná s dalšími provozovateli inženýrských sítí. Plynaři tam skončí v červnu, pak naváže rekonstrukce vodovodů a kanalizací.

V Lidické ulici v centru města pokračují plynaři od Dolního náměstí vzhůru směrem k radnici. „Rekonstrukce tady probíhá opět společně s dalšími provozovateli sítí. První etapa plynárenských prací by měla být hotová do konce dubna, kdy zahájí realizaci své části také vodárenská společnost. Druhá etapa naší stavby bude dokončená v srpnu," popsal postup prací mluvčí GasNetu s tím, že modernizace plynovodu v této části města navazuje na loňskou výměnu potrubí v Kubálkově ulici.

Liberecká ulice a Rýnovická dostaly nové rozvody plynu už loni, teď už se tam budou jen dokončovat finální povrchy komunikací. Doprava bude kvůli frézování vozovky a pokládce nového povrchu omezená. Liberecká bude od pondělí 23. března do neděle 5. dubna uzavřená mezi křižovatkami s Průmyslovou a Rýnovickou a to včetně obou chodníků. Stavbaři dokončí práce na rozvodech a přípojkách plynu a položí nový povrch. Objízdná trasa povede ulicemi 28. října, Rýnovickou a Palackého, uzavírka se podle Fričové dotkne i linek MHD 103, 105, 112, 116 a školní linky 133.
